植筋概况
工程需在结构上植筋,原混凝土柱加大截面加固均需要植筋,植筋规格依据设计图纸主要有 Ф 10、 Ф16、Ф 25,按照设计图图要求钢筋植入深度。
施工准备
(1)主要机具:水钻(用于打水钻孔) ,电锤(用于打电锤孔) ,角磨机,钢丝刷。
(2)辅助机具:手吹风,空压机,注胶器,搅拌器,棉丝,毛刷,墨斗,墨水,线坠, 水平尺,盒尺,红蓝铅笔等。
(3)主要材料:植筋结构胶、钢筋、丙酮。
(4) 作 业 条 件 : 1)施工前先清理施工区域内的所有障碍物,清除施工面浮土及灰皮。
根据图纸标注尺寸,放出植筋现场位置点。
夜间施工时,应合理安排工序,防止错植,施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
熟悉图纸,做好技术交底。

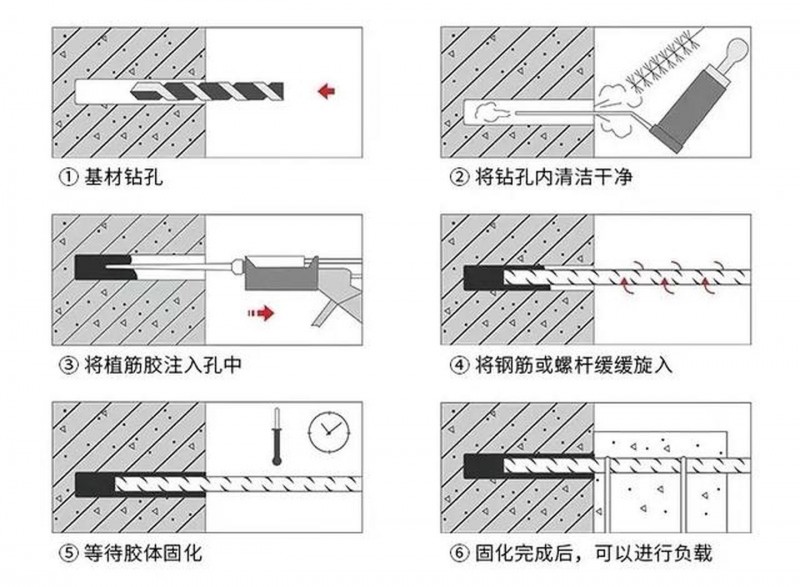

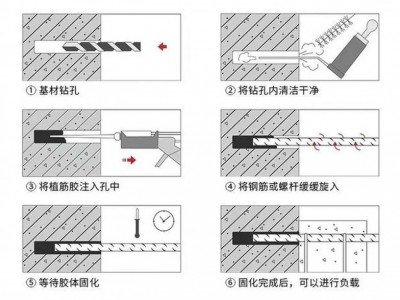

工艺流程:
放线、验线→钻孔→清孔→钢筋除锈→注胶植筋→报验
操作要点
( 1) 放 线 、 验 线1)放出钢筋植筋的点位线
2)复核点位线位置无误后,采用电钻钻孔
(2) 钻 孔1)根据设计要求,确定植筋钻孔规格和植筋深度。
接好电锤(水钻)电源,进行钻孔施工。
钻孔施工完成,检查成孔直径及深度。
( 3) 清 孔1)用手吹风或其它设备吹出植筋孔内灰尘。
用毛刷或棉丝将植筋孔擦拭干净。
用棉丝封堵植筋孔口待用。
请甲方、监理、总包负责人,对成孔进行验收。
( 4)注胶植筋

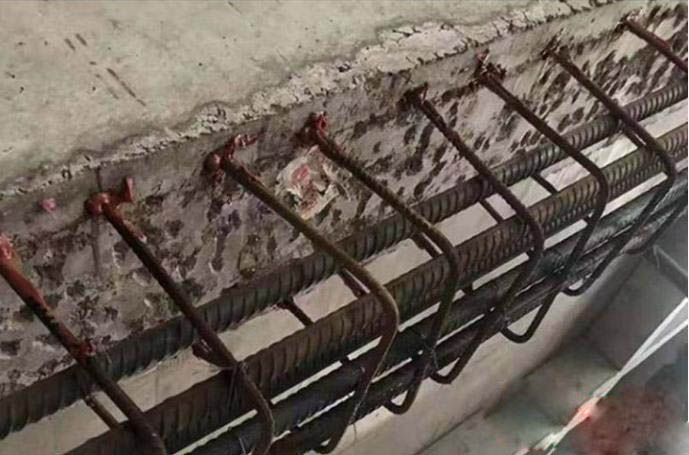

将植筋结构胶装在胶枪上,将胶注入孔内 2/3 ,把除锈后的钢筋旋转缓慢插入洞内, 直至达到洞底部为止。锚固胶体从洞口溢出,则植筋合格。
植筋完成后,作临时固定,在2h 内不得人为扰动,以保证植筋质量。
质量标准
( 1)植筋必须符合设计要求及加固行业施工规范。
( 2)允许偏差项目,见下表:
序号 项目 允许偏差 /mm 检验方法
1 植筋深度 + 20,- 5 用盒尺检查
2
2.6 成品保护 植筋孔径 + 4, 用盒尺检查
清完孔后,将成孔用棉丝封堵,避免灰尘落入。
植筋完成后,应做好临时固定,固化期内不得人为扰动,必要时派专人看护。
2.7应 注 意 的 质 量 问 题1)植筋结构胶严格按照比例配制,必须搅拌均匀。 2)植筋钻孔前必须放线,所钻植筋孔一定要保证与施工面垂直。3)植筋规格及孔深严格按照设计要求、行业规范施工。 4)植筋孔必须清理干净并保持干燥。
4、原混凝土柱加大截面加固法
